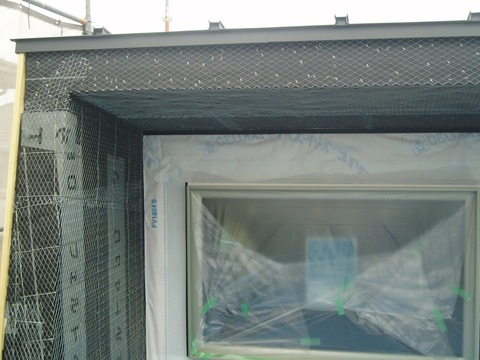

外壁吹き付け部分のモルタル下地のラス貼り
6月19日 渡邉左官店より報告
0619-3



0619


気密検査
6月20日(水) 専用の機器を持ち込んでの検査
速報値でC値0.54を記録できた
吹付断熱工事、木工事はもとより、配管や配線のフォローをした電気工事も貢献
0620

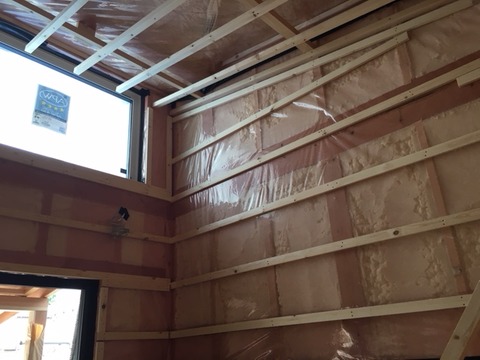

室内ではフローリングと床養生が進行中
0620


壁天井下地も
0620-3


■工事スケジュール
6月21日(木)木工事 天井下地、フローリング張り施工
        左官工事 モルタル下塗り施工
6月22日(金)同上
        全館空調工事
6月23日(土)電気工事 天井照明配線
        木工事 天井ボード張り
        タイル工事 下見
        現場監理 8:20~9:30
6月25日(月)板金工事
6月26日(火)板金工事
        塗装工事 外壁杉板塗装
6月25日、26日 勝井工務店 休み
6月27日(水)塗装工事
        木工事 内壁 ボード張り
        木製建具 レール取り付け
        現場監理
6月28日(木)シーリング工事
6月30日(土)木工事 本棚 棚板工事
        左官工事 外壁モルタル塗り上塗


*工事スケジュールは天候や工事の進捗状況により予告なく変更することがあります。
