仕上げ前の慌ただしい時期。
室内は壁天井のボードと配線工事、外部では吹付部のモルタルや基礎の幅木、木部に塗装が行われた。
家具工事、設備工事など仕上げ前の打ち合わせで、現場は大混雑。

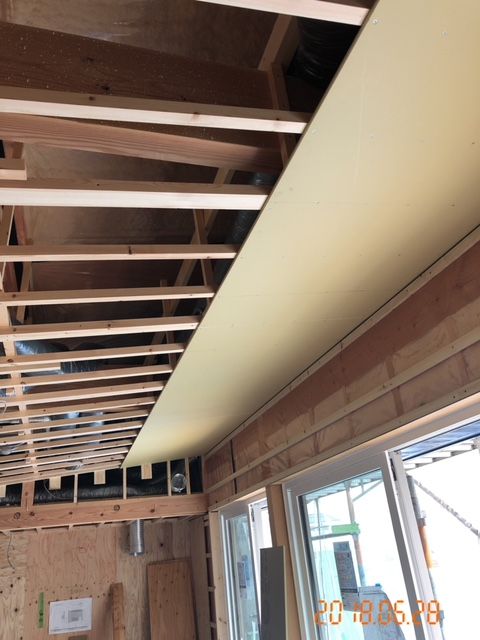

リビングの天井ボード
6月28日 勝井工務店より報告
0628


広いウォークインクロゼット
0628-2

天井ボードから照明の配線
6月29日 勝井工務店から報告
0629-2


0629

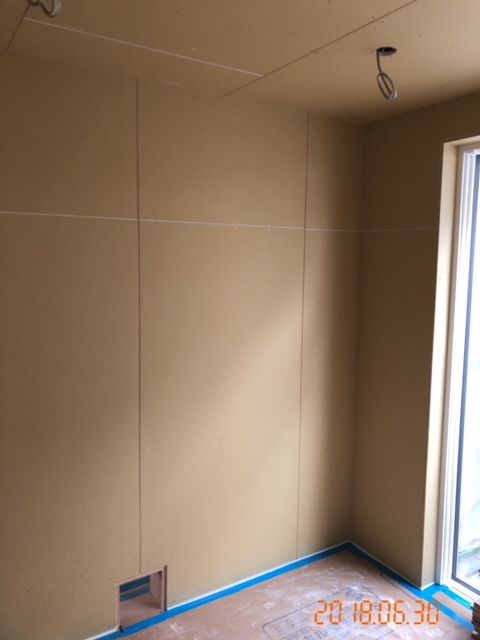

ペンキ仕上げの寝室はジョイントとパテの施工で先にボードを仕上げてもらった
6月30日 勝井工務店より報告
0630-2

ねこ用のトンネルも
0630


外部ではモルタルの上塗り施工
6月30日 渡邉左官店より報告
0630-3


乾燥後に吹付仕上げ
0630-4


今週は天候が不順で肯定も不透明に
0630-5


外壁基礎の立ち上がりにも吹付の下地施工
0701


■工事スケジュール

7月 2日(月)〜 室内ジョイント・パテ
        造作家具墨出し
7月 4日(水)〜 タイル工事 台所・洗面壁、玄関床
   6日(金)〜 室内珪藻土
          外壁吹き付け
7月13日(金)  板金工事 樋取り付け
  14日(土)  外部美装
  17日(月)  足場ばらし
  19日(木)〜 アプローチ・坪庭・テラスタイル
  21日(土)〜 犬走り
  23日(月)〜 機器取り付け
  26日(木)  美装工事、完了検査

*工事スケジュールは天候や工事の進捗状況により予告なく変更することがあります。
 担当工事に入られる際は必ず、弊社までご確認ください。
