現場は室内では各種仕上げ工事が進み、外構も工事が始まった。

室内の仕上げは珪藻土で、ボードのパテ処理から始まる
7月10日 渡邉左官店より報告

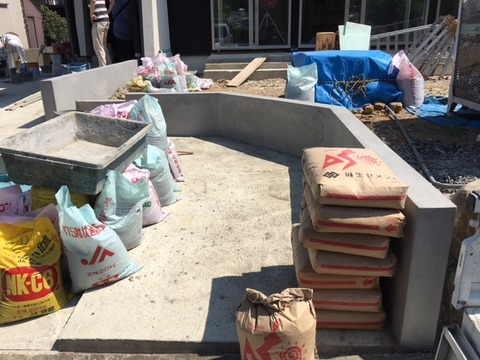

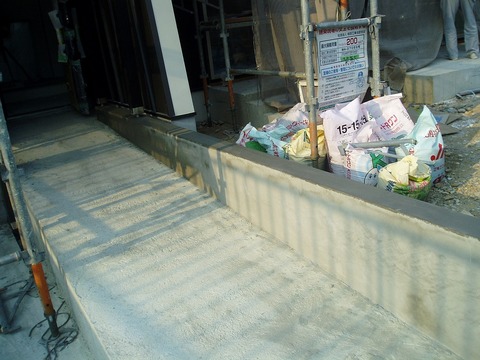

0709


珪藻土の下塗り
7月12日 渡邉左官店より報告
0712-3


珪藻土の上塗り
0712


外部では雨どいやコーナーの見切りなど板金の仕上げ
7月13日 石垣板金店より報告
0713-5


0713-2

珪藻土は下塗りと上塗りを重ねて、10日以上かけて仕上げる
7月14日 渡邉左官店より報告
0713-6

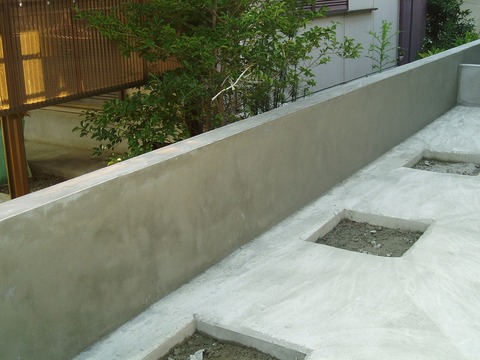

0714


左官工事は室内と並行して外部のモルタル下地も施工
7月17日 渡邉左官店より報告
0717-2

0717-3


7月19日 前日に足場をばらして、全景が現れた
0719-7


足場が取れると早速テラス・アプローチのタイル施工
0719-6

坪庭のタイル仕上げ
0719

吹き付け仕上げの下地のモルタル施工
0719-8

0719-9

0719-13

この日は大工さんも入って格子の取り付け
7月19日 勝井工務店より報告
0719-11


キッチンの取り付け
7月21日 0556styleより報告
0721-3


アイランドも取り付け
0721-2


■工事スケジュール
7月19日(木)
   〜21日(土) タイル工事 テラス、アプローチ、坪庭
  23日(月)
   〜25日(水) 室内機器取り付け
           基礎外構工事 犬走り
  26日(木)   完了検査、内外美装
  27日(金)
   〜31日(火) 室内塗装工事
           造園工事
8月 1日(水)〜  駐車場仕上げ
           室内シール
   4日(土)   竣工検査、機器作動確認
           置き家具納品
   7日(火)   網戸
   8日(水)   ブラインド
           駐車場手すり
  11日(土)   引渡し


工事スケジュールは天候や工事の進捗状況により予告なく変更することがあります。
