基礎ベースの配筋工程。

5月10日 写真全て足立工建より報告

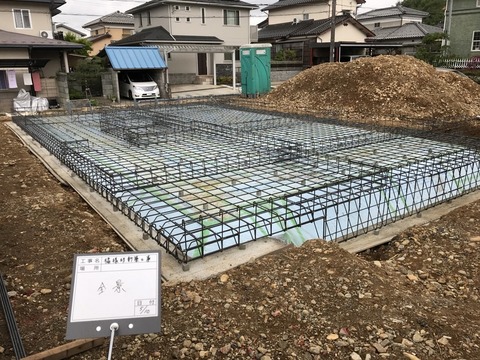

現場全景
0510-10

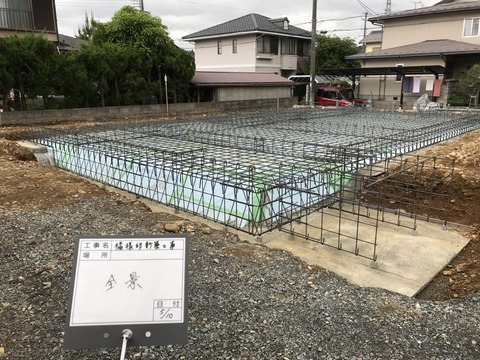

現場全景 駐車場側から
0510-9

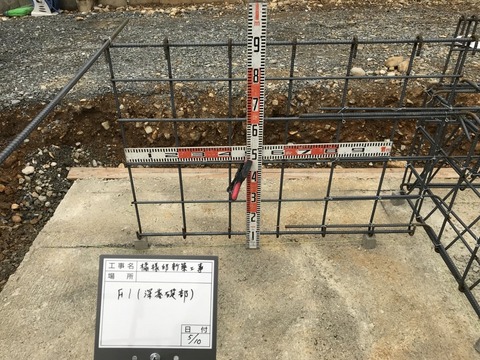

深基礎の奥行き確認

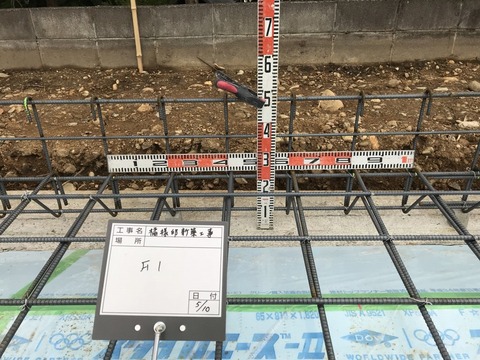

0510-2

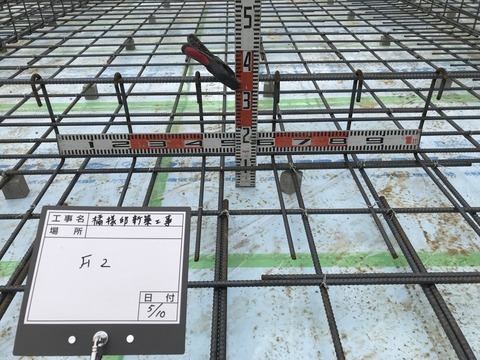

配筋高さ、間隔、定着寸法など所定の数値であることを確認する
0510-5

0510-6


■工事スケジュール


5
11日(金)基礎配筋検査

512日(土)基礎スラブコンクリート打設

515日(火)〜16日(水)
      立上り部墨だし
,立上り仮枠組立、アンカーセット

516日(水)現場監理」

517日(木)基礎立上りコンクリート打設

521日(月)仮枠脱型、 現場監理

522日〜24日(木)
       設備配管工事

525日(金)〜31日(木)
       カーポート、アプローチ部等外周部コンクリート工事

       現場監理

61日(金) 午前 先行足場

       午後 土台据付

62日(土)上棟、軸組、ルーフィング

67日(木)中間検査(建築確認及び瑕疵担保責任保険)

      現場監理

*スケジュールは天候や工事の進捗状況により予告なく変更することがあります。
 工事に入られる際は、必ず弊社までご確認ください。
