基礎は基礎断熱材の施工と外周部の埋め戻し。
外構はアプローチと駐車場・テラスの荒打ち。
木工事は土台据え付けが始まり、先行足場も完了。

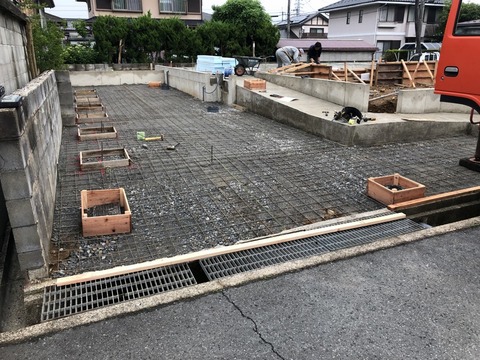

土間の高さ確認
以下6月1日足立工建より報告
0601-6

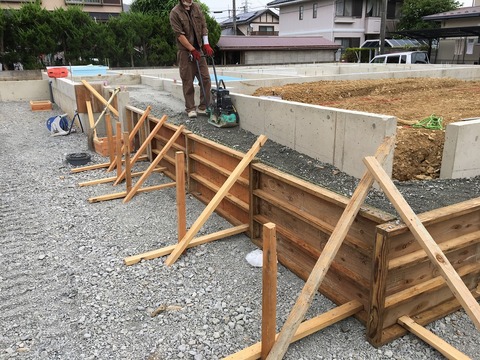

基礎の高さ確認
0601-12


外周部埋め戻し
0601-17


埋め戻しの高さ確認
0601-18


アプローチ転圧
0601-19


現場全景
0601-21


現場全景
0601-22

駐車スペースメッシュ敷き込み
この後、コンクリート打設が行われた
0601-23


土台据え付け
基礎が完了したら、木工事の準備が始まる
以下6月1日勝井工務店より報告
0601


基礎と土台をアンカーボルトで緊結する
0601-4


土台の天端には不陸を調整するパッキンを設置
0601-2



■工事スケジュール

6月 6日(水) 現場監理 耐力壁金物確認
6月 8日(金) 中間検査
         瑕疵担保責任保険 中間検査
         サッシ枠搬入 エイコーアルミ
         現場監理
6月 9日(土) 防蟻工事
6月12日(火) サッシ本体・ガラス・玄関ドア搬入
6月13日(水) 全館空調工事部材搬入
         電気工事(松本電設)
         現場監理
6月14日(木) 全館空調工事
6月16日(土) 断熱材吹付
         *終日、建物内部には入れません

6月18日(月)〜 気密シート貼り
6月19日(火) ユニットバス据付
         フローリング・養生納品
6月20日以降  全館空調ダクト工事

工事スケジュールは工事の進捗状況や天候により、予告なく変更されることがあります。
現場に入られる際は、必ず弊社までご確認ください。
