木工事は屋根の断熱下地と防水下地まで6月2日の上棟日に完了。
6月4日(月)からは耐震性能を担保する金物と外壁下地の合板の取り付け。
耐震性能については6月8日(金)の中間検査と住宅瑕疵保険検査でも確認する。

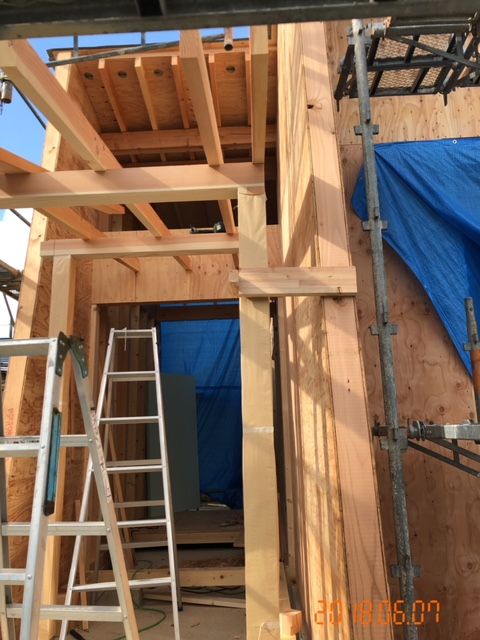

6月2日(土)上棟日
建物の軸組と屋根下地まで
0602-15


6月4日(月)勝井工務店より報告
外壁合板、仮筋交い

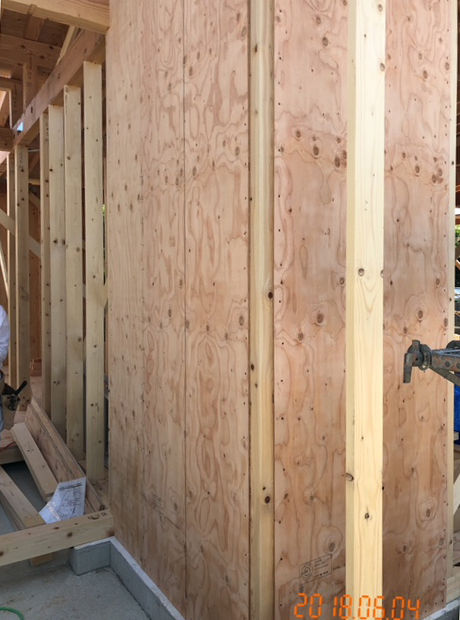

0604-2


耐力壁は筋交いと金物で所定の耐力を保持するが、構造用合板を使用して強度を高めることも行われる
0604


耐力壁

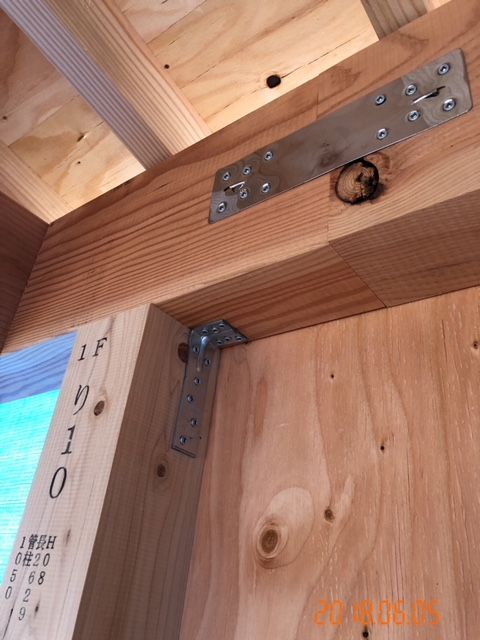

0605-2


中間検査を前に、軸組の金物の確認
0605


窓台の取り付け
0607-2


玄関部ポーチ
0607


■工事スケジュール

6月 9日(土) 防蟻工事
6月12日(火) サッシ本体・ガラス・玄関ドア搬入
6月13日(水) 全館空調工事部材搬入
         電気工事
         大屋根
         現場監理
6月14日(木) 全館空調工事
6月16日(土) 断熱材吹付
         *終日、建物内部には入れません

6月18日(月)〜 気密シート貼り
6月19日(火) ユニットバス据付
         フローリング・養生納品
6月20日以降  全館空調ダクト工事

工事スケジュールは工事の進捗状況や天候により、予告なく変更されることがあります。
現場に入られる際は、必ず弊社までご確認ください。
